鹿鳴礦業完成尾礦庫冬季放礦準備工作
打印面對東北地區冬季極端嚴寒、風雪頻發的惡劣氣候挑戰,鹿鳴礦業提前謀劃、主動應戰,全面啟動并高效完成尾礦庫入冬前各項籌備工作,通過強化關鍵環節控制、系統落實冬防措施,有效為公司冬季生產經營持續平穩開展提供有力支撐。

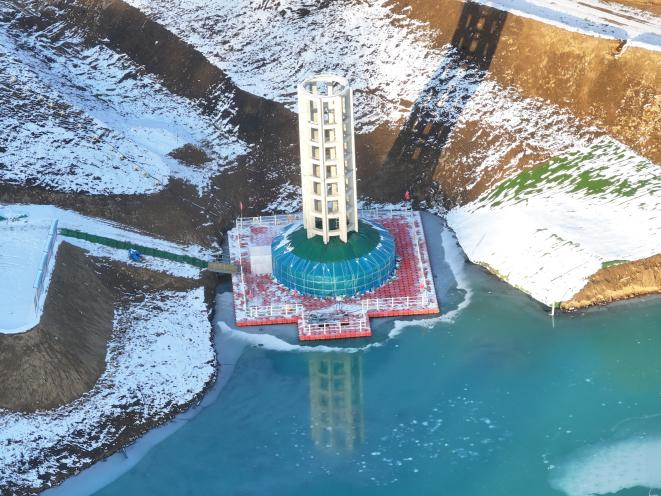

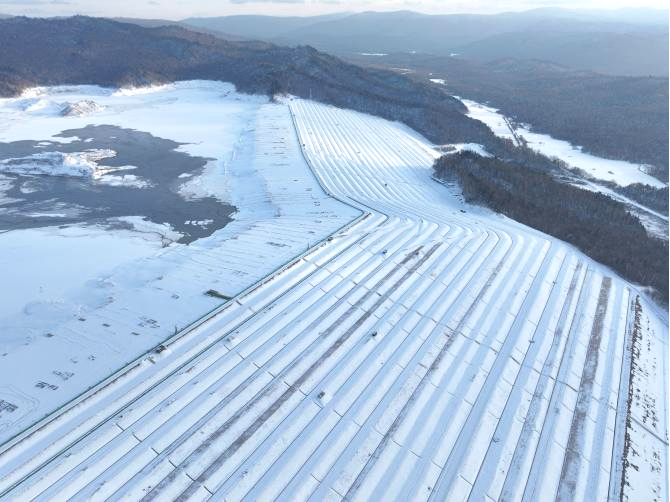

一是完善制度體系,細化任務落實。結合尾礦庫安全規程規范與近年冬季放礦經驗,編制《尾礦庫冬季放礦方案及放礦實施計劃》,細化放礦區域劃分、指標控制、凍層處理、數據監測等重點內容,為尾礦庫平穩越冬提供精準指導。同時,嚴格落實冬季“五防”決策部署,同步編制《尾礦庫冬季“五防”工作實施方案》,明確職責分工、防范措施及安全教育等工作要求,結合系統化、地毯式隱患排查與動態清零等管理手段,筑牢冬季安全生產制度保障。二是攻堅關鍵工程,夯實運行根基。為破解排水井拱板安裝受極寒天氣影響砂漿凝結、受防汛泄洪要求限制的雙重難題,鹿鳴礦業通過科學研判庫水位變化,精準確定安裝高度,歷時12天完成拱板集中安裝,確保冬季進水口高程控制與安全超高符合設計標準及生產需求;同時,于10月31日前順利完成尾礦庫第21期100m寬頂子壩堆筑任務,既突破冬季施工制約,又儲備了富余安全庫容,為尾礦庫冬季穩定運行打牢堅實基礎。三是構建防凍體系,保障系統順暢。為實現低溫環境下尾礦輸送與回水系統“井穩管暢”目標,鹿鳴礦業打造全方位防凍體系。依托自研“排水井防凍寒”專利技術搭建保溫棚,搭配井周水射流防凍技術與智能溫控系統,有效消除冰荷載對排水井結構的安全威脅;對長達數千米的輸送管路及關鍵閥門,采用“電伴熱+防寒氈”復合保溫工藝全方位包裹防護,降低管線凍堵、閥門啟閉失靈風險,全力保障兩大系統冬季穩定運行。

鹿鳴礦業通過一系列前瞻性、系統性部署與扎實舉措,不僅為尾礦庫安全越冬筑牢防線,更彰顯了精細化管理與技術創新的實踐成效。下一步,公司將秉持高標準、嚴要求、實作風,持續優化冬季安全生產運行模式,堅決守住尾礦庫冬季安全運行防線。(鹿鳴礦業 姜智淵)
